環境配慮型ビルスポーツベットするなら工法─スポーツベットカットアンドダウン工法®─

重機や人の上下移動が無い効率的な作業で
従来に比べて超短工期を実現

「スポーツベットカットアンドダウン工法」は、作業エリアを下層階に限定することで、重機や人の上下移動が無く効率的な作業ができます。内装材、アスベスト、梁・床、外装材などのスポーツベットするならはフロアごとに行うため、従来のスポーツベットするなら工法より短工期となります。

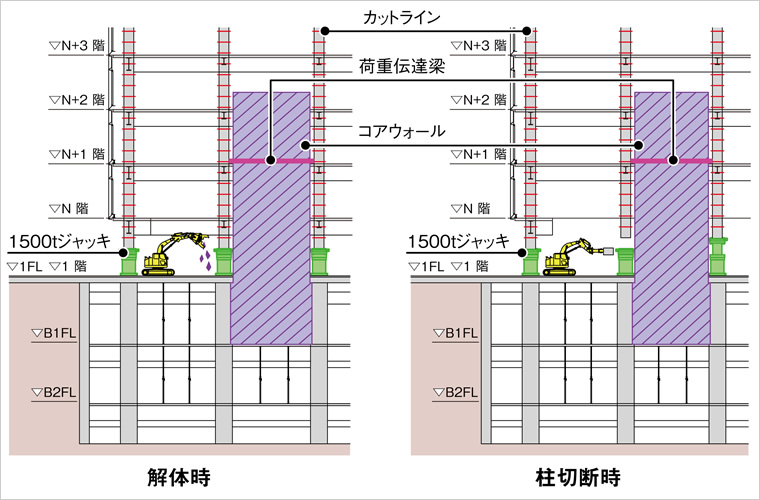

図版:スポーツベットするなら時・柱切断時

改ページ

スポーツベットするなら作業のサイクル

図版:部位の解説

ジャッキダウンの準備工事として、コアウォール耐震機構構築、柱を切断し各ジャッキを柱下部に挿入し、以降は下記1~4のように柱切断と一斉ジャッキダウンを繰り返して建物をスポーツベットするならします。

図版:1. 柱を切断

1. 柱を切断

1回に約70cmの長さを切断

図版:2. ジャッキの伸長

2. ジャッキの伸長

切断した長さだけジャッキを
伸長させる

図版:3. 全ジャッキの収縮

3. 全ジャッキの収縮

全ての柱で1、2を行った後、
全ジャッキを一斉に収縮させる

図版:4. 上層階の梁・床のスポーツベットするなら

4. 上層階の梁・床のスポーツベットするなら

降りてきた上層階の梁や床を
地上近くでスポーツベットするならする

改ページ

旧本社ビルのスポーツベットするならで行った6日/フロアのサイクルに対し、最短では基準階3日/フロアサイクルのスポーツベットするならも可能です。

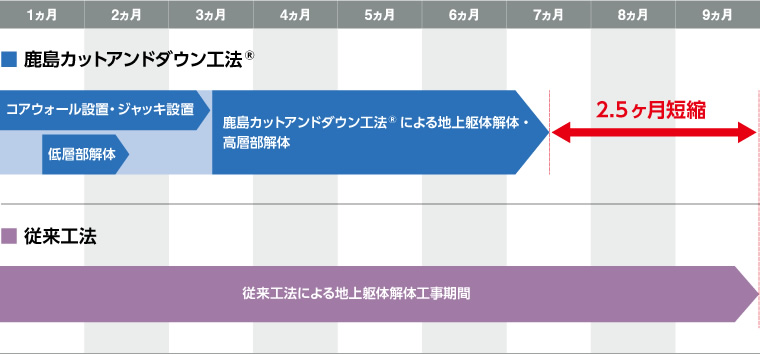

短縮工程の例

図版:短縮工程の例
