ホーム>技術とサービス>土木技術>東日本大震災におけるスポーツベットの取組み>大熊町における廃棄物スポーツ ベット 攻略

東日本大震災におけるスポーツベットの取組み

大熊町における廃棄物スポーツ ベット 攻略

帰還困難区域内での廃棄物スポーツ ベット 攻略業務

本事業は、東日本大震災及び福島第一原子力発電所の事故により発生した大熊町等から発生した放射性物質を含む可燃廃棄物を、焼却により減容化する事業です。三菱・スポーツベット共同企業体は、仮設廃棄物スポーツ ベット 攻略施設の設計・施工並びに運営を担当しています。約22万6,000トンの廃棄物スポーツ ベット 攻略を、施設建設後約4年間を事業期間として計画しています。

帰還困難区域内での事業のため、除染工事やこれまでの廃棄物スポーツ ベット 攻略業務で培った適切な放射線管理のもと、事業を進めています。

図版:イメージ

受託業務概要

大熊町における廃棄物スポーツ ベット 攻略業務(減容化スポーツ ベット 攻略)

工事場所
福島県双葉郡大熊町大字小入野字東平地内
発注者
環境省
実施者
三菱・スポーツベット共同企業体
業務内容
仮設廃棄物スポーツ ベット 攻略施設の設計・施工、施設の運営

※三菱重工環境・化学エンジニアリング

スポーツ ベット 攻略対象物
津波廃棄物、家屋解体廃棄物、片付けごみ、
除染廃棄物
スポーツ ベット 攻略規模
200トン/日×1炉
業務期間
建設(2016年5月~2018年1月)
運営(2018年2月~2022年3月)
改ページ

スポーツ ベット 攻略業務の概要

本業務は、大熊町等で発生した廃棄物(津波廃棄物、片付けごみ、家屋解体廃棄物、除染廃棄物)に関し、中間貯蔵施設建設予定地内に仮設スポーツ ベット 攻略施設を建設し、焼却することで減容化を行う事業です。施設は仮設焼却施設と仮設灰保管施設、そしてこれらに付随する施設で構成されています。大熊町等で発生した廃棄物は可燃物が選別された状態で仮置場等に保管されており、その可燃物が本業務のスポーツ ベット 攻略対象物となります。仮置場等からスポーツ ベット 攻略対象物を仮設スポーツ ベット 攻略施設まで運搬し、焼却による減容化スポーツ ベット 攻略を行い、発生した焼却灰等は仮設灰保管施設で保管します。

図版:ヤード全体図

ヤード全体図

図版:業務の流れ

業務の流れ

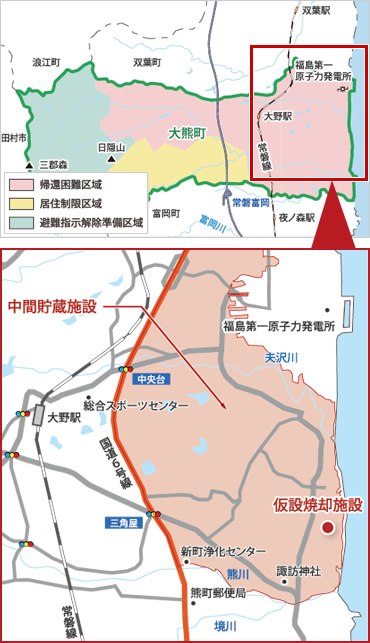

図版:地図

改ページ

ページのトップへ戻る

事業の様子

2018年9月

仮設焼却施設並びに仮設灰保管施設が2018年1月に完成し、2018年2月より、本格的な焼却が開始されました。ストーカ式の焼却炉により、1日あたり200トンの廃棄物を焼却スポーツ ベット 攻略、減容化を行います。焼却灰は隣接する2棟の仮設灰保管施設に仮置きされ、中間貯蔵施設へと搬出されます。

2022年3月末までに約22万6,000トンの廃棄物のスポーツ ベット 攻略を行う予定です。

図版:仮設焼却施設内部の機器配置

仮設焼却施設内部の機器配置

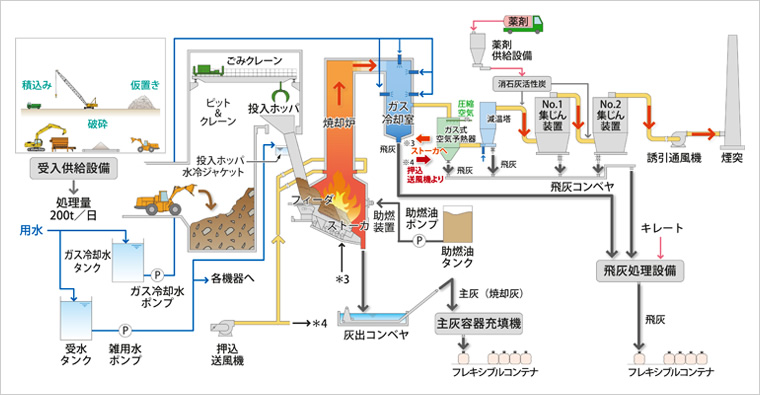

図版:焼却スポーツ ベット 攻略の流れ

焼却スポーツ ベット 攻略の流れ

改ページ

図版:仮置き場からの廃棄物積み込み状況

仮置き場からの廃棄物積み込み状況

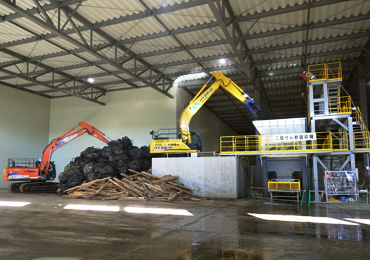

図版:廃棄物破砕状況

廃棄物破砕状況

図版:ごみピットへの投入状況

ごみピットへの投入状況

図版:ごみピットから焼却炉への投入状況

ごみピットから焼却炉への投入状況

図版:焼却炉全景

焼却炉全景

図版:焼却炉内の焼却状況

焼却炉内の焼却状況

図版:焼却灰のスポーツ ベット 攻略状況

焼却灰のスポーツ ベット 攻略状況

図版:仮設灰保管施設での灰保管状況

仮設灰保管施設での灰保管状況

改ページ

2017年12月

2017年1月から開始されていた仮設焼却施設の建設工事が、内部のプラント工事も含めて完了しました。ストーカ式の焼却炉1基で1日あたり200トンの可燃物の焼却を行い、廃棄物の減容化を行います。火入れ式後、試験的な焼却を開始し、2018年2月より本格的な運転を開始する予定です。2022年3月末までに約22万6,000トンのスポーツ ベット 攻略を見込んでいます。

また、隣接する3棟の仮設灰保管施設も合わせて完成しています。

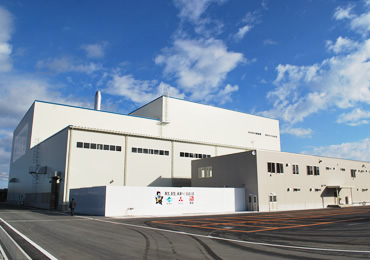

図版:完成した仮設焼却施設

完成した仮設焼却施設

図版:仮設焼却施設内部、ストーカ式焼却炉

仮設焼却施設内部、ストーカ式焼却炉

Column 仮設焼却施設が完成、火入れ式が行われました

2017年12月7日、仮設焼却施設の完成に伴い、火入れ式が行われました。式典には発注者である環境省・森本事務次官、来賓として大熊町・渡辺町長、スポーツベットから田代副社長ら施工関係者約80名が参列しました。式典では、環境省森本事務次官からの挨拶に続き、JVから施設概要説明が行われました。続いて火入れの儀が行われ、関係者7名が合図とともに火入れボタンを押すと、仮設焼却炉に点火され、会場は大きな拍手に包まれました。参列者は式典後、完成した施設を見学し、仮設焼却施設の完成を祝いました。

図版:完成した仮設焼却施設を前に施工担当者の記念写真

完成した仮設焼却施設を前に施工担当者の記念写真

図版:火入れ式の模様

火入れ式の模様

図版:田代副社長(左端)が参加した火入れの儀

田代副社長(左端)が参加した火入れの儀

改ページ

2017年2月

2017年1月より、敷地内の地盤改良工事及び基礎工事が開始されました。2017年春からいよいよ仮設スポーツ ベット 攻略施設のプラント工事が開始されます。仮設焼却施設及び仮設灰保管施設の建設は2017年いっぱい続く予定です。

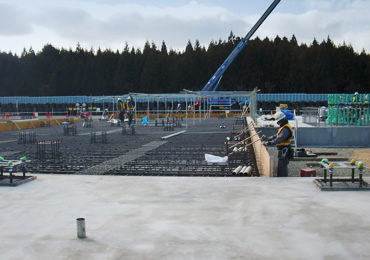

図版:焼却炉基礎設置工事

焼却炉基礎設置工事

図版:ごみピット設置状況

ごみピット設置状況

Column いよいよ事業が本格化 起工式挙行

2016年9月13日、平成28年度大熊町における廃棄物スポーツ ベット 攻略業務(減容化スポーツ ベット 攻略)の起工式が、福島県双葉郡大熊町の現地にて執り行われました。式典には発注者である環境省から伊藤忠彦副大臣らが参列し、当社からは田代副社長を始め工事関係者が多数出席しました。式典では主催者挨拶並びに施工者挨拶等に続き、環境省伊藤副大臣、大熊町渡辺町長、田代副社長らによる鍬入れが行われ、工事の安全を祈願しました。

図版:参列者の様子

参列者の様子

図版:鍬入れに参加する田代副社長(左端)

鍬入れに参加する田代副社長(左端)
